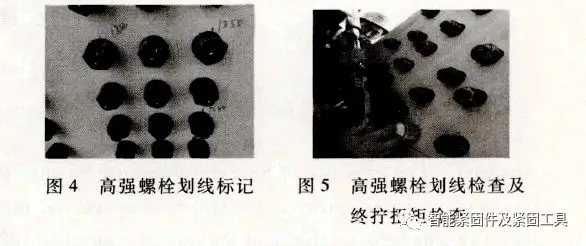

桥梁钢结构高强螺栓施拧过程控制 发表日期:2024-09-05 桥梁钢结构高强螺栓施拧采用电动扳手,对于电动扳手无法施拧的螺栓采用扭力扳手施拧,电动扳手和扭力扳手每班使用前必须经检测合格后方可使用,每班使用后要再次进行扳手标定。1 构件检查 钢结构杆件出厂前需要经过驻场监造、驻场监理和第三方检测单位分别检查合格,试拼装合格,每个螺栓孔通孔合格,摩擦面合格后方可装船运至桥梁现场,进行吊装架设,保证钢梁架设质量。2 初拧 如沪通长江大桥钢梁架设采用支架拼装和悬臂拼装2种方式。采用支架拼装时冲钉和高强螺栓数量不得小于孔眼总数的1/3,其中冲钉占2/3;悬臂拼装时冲钉用量按受力计算,并不得少于孔眼总数的l/2,其余孔眼布置高强螺栓,冲钉和高强螺栓应均匀安装。 初拧从节点中刚度大的部分向不受约束的边缘进行,对大节点则应从连接板中心呈螺旋状向四周逐个施拧。初拧扭矩取终拧扭矩值的50% ,初拧结束后对每个螺栓用敲击法进行检查,用白色油漆做好初拧标记线[6] 。3 终拧 初拧结束经监理检查同意后,逐个终拧螺栓至终拧值,终拧扭矩值按下式计算。T =K ·P ·d (1)式中:为终拧扭矩值,N-m;K为高强螺栓连接副扭矩系数工地复验数据平均值;P 为高强螺栓的施工预拉力,kN,P,=1.05×设计预拉力P;d为高强螺栓公称直径,mm。高强螺栓拉力值见表4。 温度和湿度对扭矩系数和高强螺栓施拧质量影响很大,雨天、大雾天气和夏季烈日下不得进行高强螺栓施拧。雨天过后,摩擦面和螺栓孔干燥后方可进行高强螺栓施拧[7] 。5 高强螺栓终拧检查 高强螺栓终拧扭矩检查应在终拧4 h后,24 h以内进行。高强螺栓在终拧结束后,对已施拧的高强螺栓用检查扳手,采用“松扣、回扣法”全部进行检查。查看初拧后白色油漆标记线转动情况,判断是否存在漏拧、跟转现象。漏拧用检查扳手补拧到位;若发现垫片、螺栓上白线发生转动,应成套更换。终拧完成自检合格后,用红色油漆做好标记线,然后报监理检查;监理检查合格后,用黄色油漆做好标记,见图4和图5。做好检查记录,并及时涂填缝腻子防止雨水进入,并尽快涂装。 检查扭矩Tch 的计算公式 为Tch= K·P·d (2)扭矩在0.9T ~1.05T 范围内为合格。施工单位自检全部检查,监理单位每个栓群或节点板见证检查10% ,抽查见证中的1% ,经过自检和监理单位检查,高强螺栓施拧全部合格(见表5)。 文章来源于:智能紧固件及紧固工具,如侵权请联系删除。
